На финал е ремонтът на 33 км от Айтоския проход
С изпълнението на обекта значително ще се подобрят транспортно-експлоатационните качества на пътя, ще се повиши безопасността и удобството при пътуване
На финален етап е рехабилитацията на над 33 км от Айтоския проход - пътят Провадия - Дъскотна. Той е най-удобната и кратка връзка за шофьорите от Варненска област с автомагистрала „Тракия“. Инвестицията е за над 24,2 млн. лв.
Проектът се финансира по Оперативна програма „Региони в растеж“ 2014-2020 г. чрез Европейския фонд за регионално развитие и националния бюджет. За по-бързото му реализиране трасето е разделено на два лота - 29 и 30, съобщава АПИ.
В лот 29 е 16,749 км отсечка, в областите Бургас и Варна. Началото на участъка е от моста над язовир „Цонево“ при 49-ти км, а краят е при 65-ти км, недалеч от с. Вишна в област Бургас. До момента на лот 29 е изпълнена по-голямата част от предвидените строителни дейности. В участъка от 49-ти до 63-ти км приключват асфалтовите работи, както и монтажът на ограничителните системи /мантинели/ и пътните знаци. Предстои полагане на хоризонталната маркировка. Основно ремонтирани са 6 моста, сред които са съоръженията над яз. „Цонево“, над р. Камчия и р. Гермето. Изпълнени са 5 броя нови укрепителни стени.

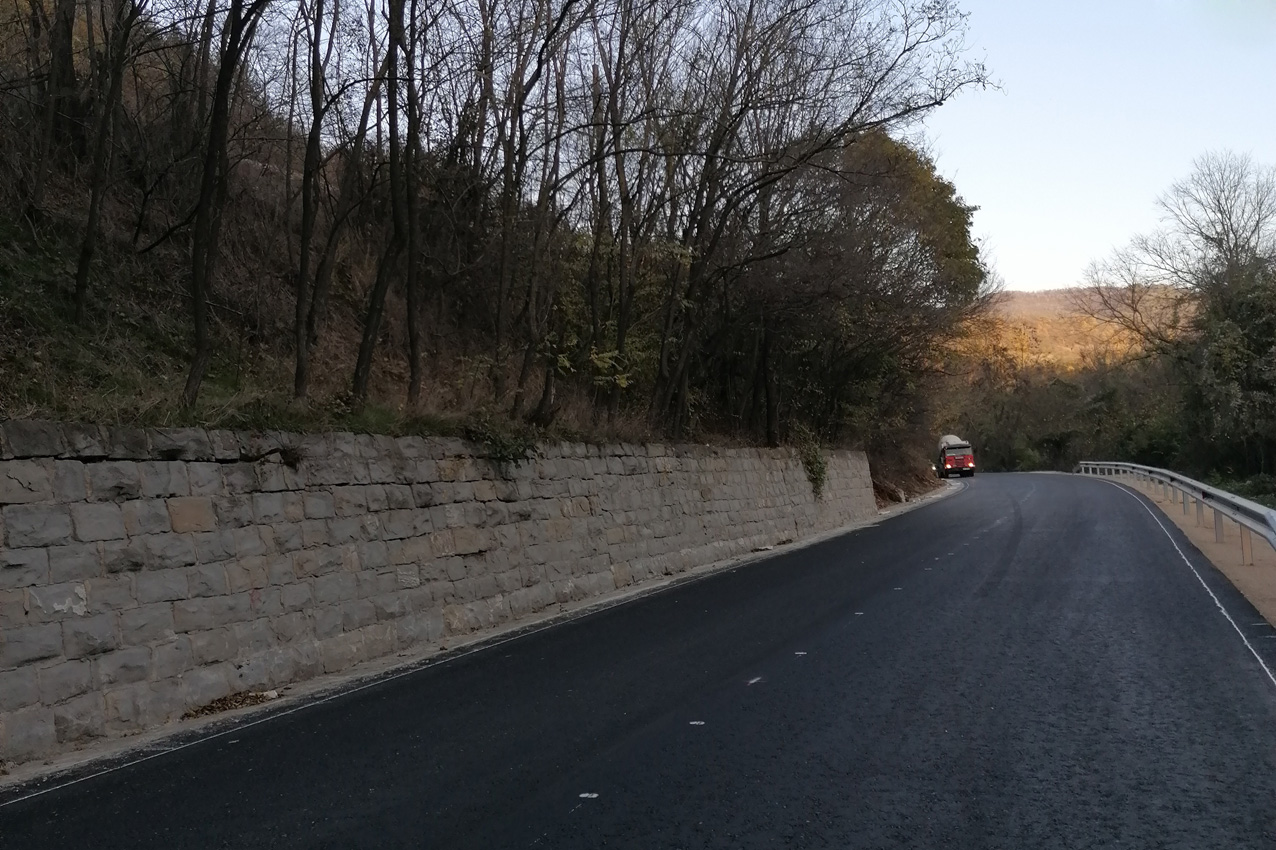

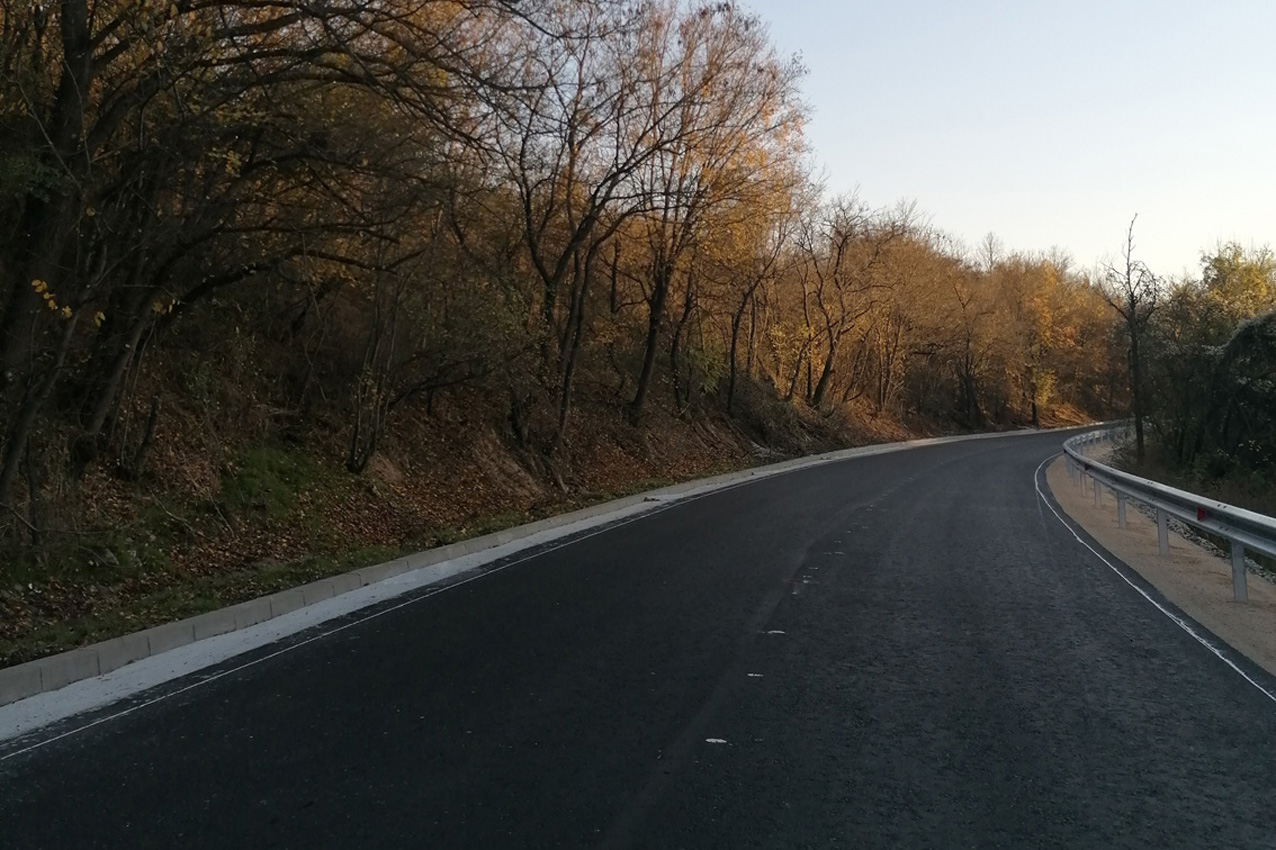

При 56-ти км са укрепени скатовете преди и след тунела в близост до с. Билка. Работи се по уширяване на тунелния профил на съоръжението и укрепването му, след това ще бъдат изпълнени пътните и асфалтовите работи в тунела. Срокът за завършване на ремонтно-възстановителните работи на лот 29 е до края на ноември.
С изпълнението на обекта значително ще се подобрят транспортно-експлоатационните качества на пътя, ще се повиши безопасността и удобството при пътуване. Третокласното трасе осигурява транспортните комуникации на Провадия, на Девня и Варна, на Нови пазар и Шумен с Айтос, Карнобат и Бургас и преминава през населените места с. Добромир и с. Билка.
Изпълнител на строително-монтажните работи на лот 29 е „ИСА 2000“ EООД. Стойността на договора е 13 862 109.24 лв. с ДДС. Надзорът осъществява „Пътинвест-инженеринг“ АД. Техният договор е за 297 524,17 лв. с ДДС. Авторският надзор е на Обединение „Сивет ЗТИ“, с участници: „3TI Проджети интенерия интеграта“ СпА и „СивЕн Дизайн Сървисис“ ООД. Стойността на техния договор е 3840 лв. с ДДС.

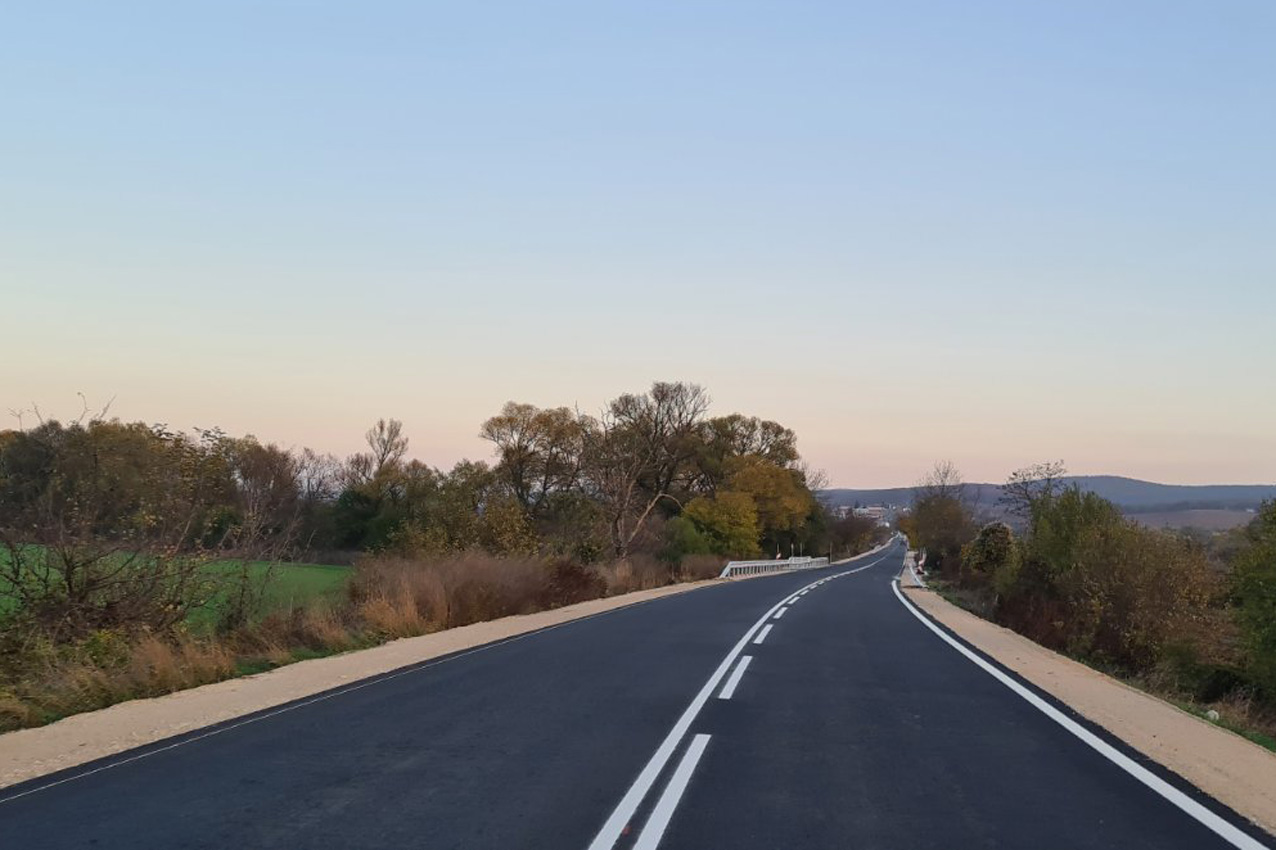

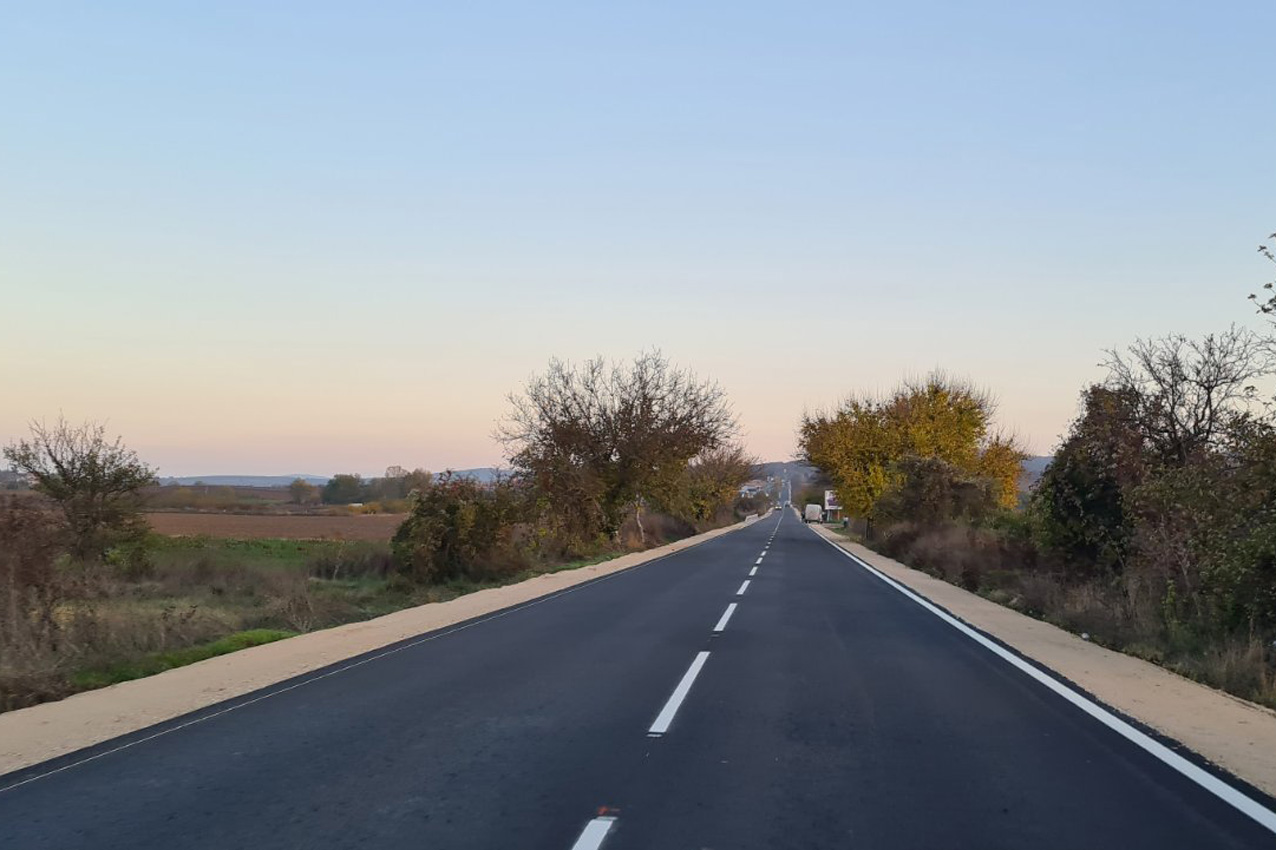

Участъкът в лот 30, с дължина 16,816 км, започва в близост до с. Вишна и завършва малко преди кръстовището с третокласния път Руен - Просеник. На лот 30 е възстановено пътното тяло чрез изпълнение на нова конструкция на местата с недостатъчна носимоспособност, положена е нова асфалтова настилка в целия участък, възстановени са банкетите и откосите. За осигуряване на оптимално отводняване са изградени нови облицовани окопи и бетонови бордюри, почистени са съществуващите и са направени нови водостоци, изградени и ремонтирани са 17 бр. укрепителни стени. Рехабилитирани са 3 моста в участъка - над р. Казан дере, над Сазла дере и над р. Ябълчевска.
На големите съоръжения е възстановено бетоновото покритие на армировката, положена е нова хидроизолация, където е необходимо е извършено уширение на габарита, положена е нова пътна основа, хидроизолация и нова асфалтобетонова настилка, монтирани са нови фуги, тротоарни блокове, предпазна ограда и др.
В момента се изпълняват довършителни работи по изграждане на селскостопански пътища, полагане на хоризонтална маркировка и пътни знаци. Предстои да бъде издадено Разрешението за ползване.
Строително-монтажните работи на лот 30 са възложени на „ИСА 2000“ ЕООД. Стойността на договора е 9 732 925.76 лв. с ДДС. Надзорът е на „ТРАНСКОНСУЛТ-БГ“ ООД. Техният договор е за 194 760 лв. с ДДС. Авторският надзор изпълнява Обединение „Сивет 3ТИ“, с участници „3ТИ Проджети интенерия интеграта“ СпА и „СивЕн Дизайн Сървисис“ ООД по договор за 3840 лв. с ДДС.
